Tipo de projeto
Estimativas de custos e Orçamento
Localização
Florianópolis, SC
Autora
Caroline Bucciano
Antes do início do projeto, o cliente enfrentava um cenário desafiador em diversos aspectos da sua operação. O contexto era marcado por: Baixa eficiência operacional: os projetos frequentemente sofriam com atrasos constantes e custos acima do orçamento previsto. Falta de clareza estratégica: não havia objetivos compartilhados entre sócios e equipes, o que dificultava o alinhamento e a tomada de decisões. Desorganização nos processos: os fluxos de trabalho eram confusos, com responsabilidades indefinidas e procedimentos não padronizados, o que comprometia a previsibilidade e o desempenho das obras. Esse cenário motivou a busca por uma transformação completa na gestão, com foco em estruturação, tecnologia e cultura voltada para resultados.

"Transformar a gestão da obra por meio de alinhamento estratégico, organização e tecnologia — para alcançar mais controle, previsibilidade e resultado." Mais especificamente, a meta era: Estabelecer uma base sólida de governança, padronização e tecnologia que permitisse ganhos reais em produtividade, previsibilidade e controle, desde o planejamento até a execução das obras. Esse objetivo foi desdobrado em quatro pilares centrais: Alinhamento de Objetivos – para direcionar decisões com metas claras. Gestão de Pessoas – com uma estrutura organizacional mais eficiente e uma cultura voltada para resultados. Padronização de Processos – garantindo clareza e previsibilidade na operação. Uso de Ferramentas Tecnológicas – como o Visus Workflow, que viabilizou o controle e a rastreabilidade do orçamento e do projeto como um todo.

1. Baixa Eficiência Operacional Projetos com atrasos recorrentes. Estouro de orçamento, sem controle efetivo de custos. 🎯 2. Falta de Clareza Estratégica Ausência de metas compartilhadas entre sócios e equipes. Dificuldade em alinhar decisões com objetivos de longo prazo. 🔄 3. Processos Desorganizados Responsabilidades mal definidas. Procedimentos não padronizados, o que gerava retrabalho e falhas de comunicação. 👥 4. Gestão de Pessoas Desestruturada Equipes desalinhadas com os objetivos da empresa. Falta de clareza nas funções e pouca cultura voltada para resultado. Esses pontos criavam um ciclo de ineficiência e incerteza que impedia a empresa de escalar sua operação com segurança. A transformação atacou justamente essas raízes.

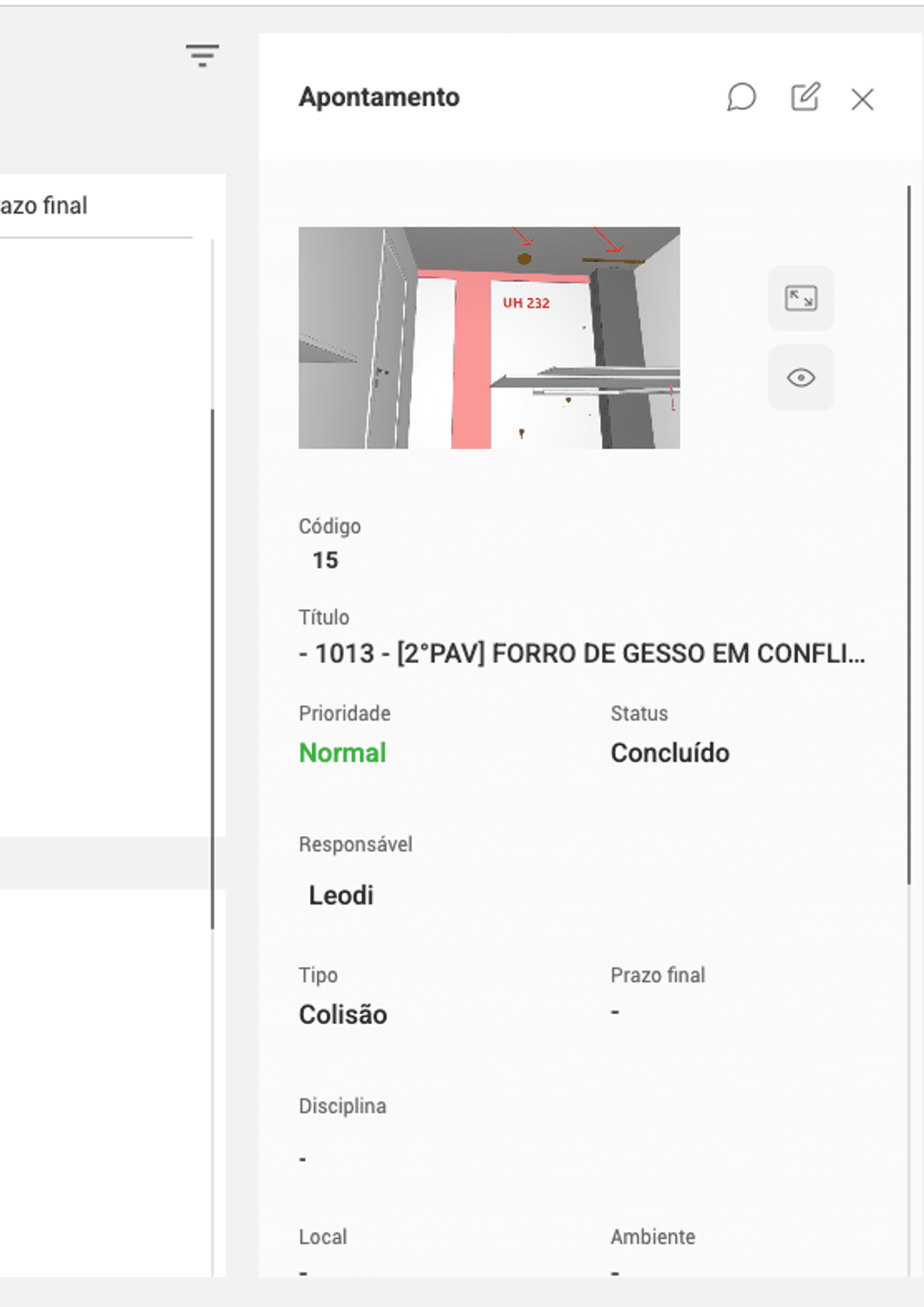

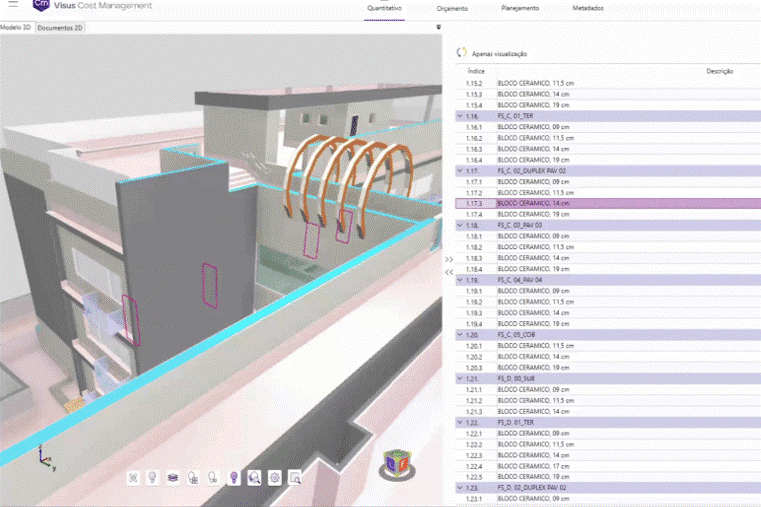

As soluções aplicadas no projeto foram estruturadas em torno de quatro pilares principais, cada um atuando sobre uma área crítica da gestão da empresa. Aqui está um resumo: 🧭 1. Alinhamento de Objetivos Reuniões estratégicas estruturadas entre os sócios para definir direção e prioridades. Estabelecimento de metas claras de curto, médio e longo prazo. Impacto direto na agilidade e assertividade das decisões. 👥 2. Gestão de Pessoas Criação de um novo organograma, com uma estrutura mais funcional. Contratações estratégicas para funções-chave, alinhadas aos novos objetivos. Divisão clara de responsabilidades entre os cargos. Implantação de uma nova cultura organizacional focada em resultados e colaboração. 🔄 3. Padronização de Processos Mapeamento e padronização dos principais fluxos operacionais. Previsibilidade e clareza na execução das etapas do projeto. Integração entre disciplinas (projeto, orçamento, execução), reduzindo retrabalho. 🛠️ 4. Implantação de Ferramentas Tecnológicas Uso do Visus Workflow para coordenação, compatibilização de projetos e rastreamento de dados. Detecção de +1500 incompatibilidades técnicas antes da execução da obra. Otimização do orçamento, com rastreabilidade total dos quantitativos. Capacidade de absorver mudanças complexas no projeto (ex: aumento de pavimento, exigências da prefeitura) com agilidade. Essas soluções integradas possibilitaram ganhos expressivos de produtividade, controle e previsibilidade — transformando completamente a forma como a empresa gere suas obras.

Os resultados alcançados com o projeto foram expressivos e mensuráveis, refletindo melhorias reais na operação da empresa. Aqui estão os principais destaques: 🚀 Resultados Operacionais 📈 50% de incremento no andamento mensal das obras → Avanço mais rápido e consistente na execução dos projetos. 🔎 +1500 incompatibilidades técnicas resolvidas ainda na fase de projeto → Prevenção de erros que evitou retrabalhos e custos adicionais na obra. 💰 Orçamento 100% rastreável com Visus Collab → Total transparência sobre a origem dos quantitativos e custos. 🔁 2x mais capacidade de gerenciar obras simultâneas → Maior escalabilidade com controle e eficiência. 💬 Resultados Percebidos pelos Profissionais Engenheiro Residente: “Meu trabalho diminuiu e meu controle de obra aumentou.” Sócio-Diretor: “Finalmente posso ter o fluxo de caixa previsto para este e para os próximos anos.” Responsável pelo Relacionamento com o Cliente: “Os clientes pararam de reclamar.” Esses resultados mostram uma transformação completa — do caos à previsibilidade, do retrabalho ao controle, e da insatisfação à confiança.
